Экспертиза качества строительства дома
Экспертиза незавершённого дома перед продолжением строительства
Заказчику требовалось понять, какой объём работ действительно выполнен, соответствует ли дом проекту и можно ли безопасно продолжать строительство. Эксперт сопоставил фактическое состояние объекта с планом и проверил ключевые конструкции и инженерные выводы.
Факты по задаче
Что нужно было установить
Установить фактический объём выполненных работ, проверить соответствие проекту и нормам, зафиксировать отклонения и определить условия безопасного продолжения строительства.

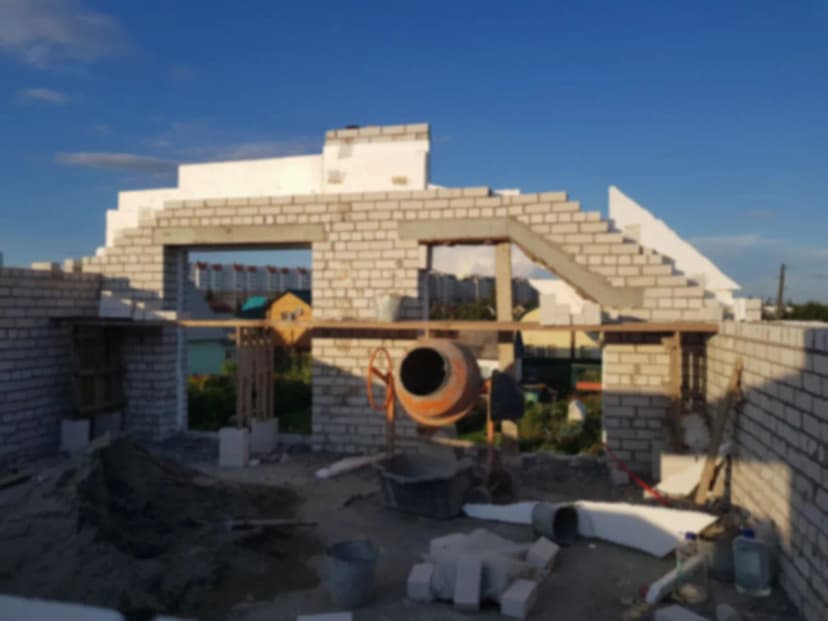

Дом находился на стадии незавершённого строительства, поэтому заказчику требовался не обычный осмотр готового здания. Нужно было одновременно проверить уже выполненные конструкции, сопоставить фактическую планировку с документами и понять, какие проверки провести до возобновления работ.
Открытое состояние части конструкций дало возможность осмотреть то, что после отделки стало бы недоступно. При этом эксперт отдельно обозначил границы исследования: работоспособность тёплого пола, скважины и канализации нельзя подтвердить одним визуальным осмотром — для этого нужны испытания.
Что проверяли
- геометрию и площади помещений относительно плана
- конструкцию наружных стен и работу теплового контура
- расположение лестницы и инженерных выводов
- доступные конструкции цоколя, стен и монолитных участков
Как проводили исследование
Анализ договора и планировочных решений
Эксперт изучил документы, по которым велось строительство, и выделил параметры для натурной проверки: конфигурацию помещений, лестницу, конструкцию наружных стен и расположение инженерных выводов.
Обмеры и сопоставление с планом
На объекте измерили доступные помещения и проверили геометрию. Сопоставление показало изменения площадей и планировки, отсутствие предусмотренной бетонной лестницы и перенос выводов воды и канализации.

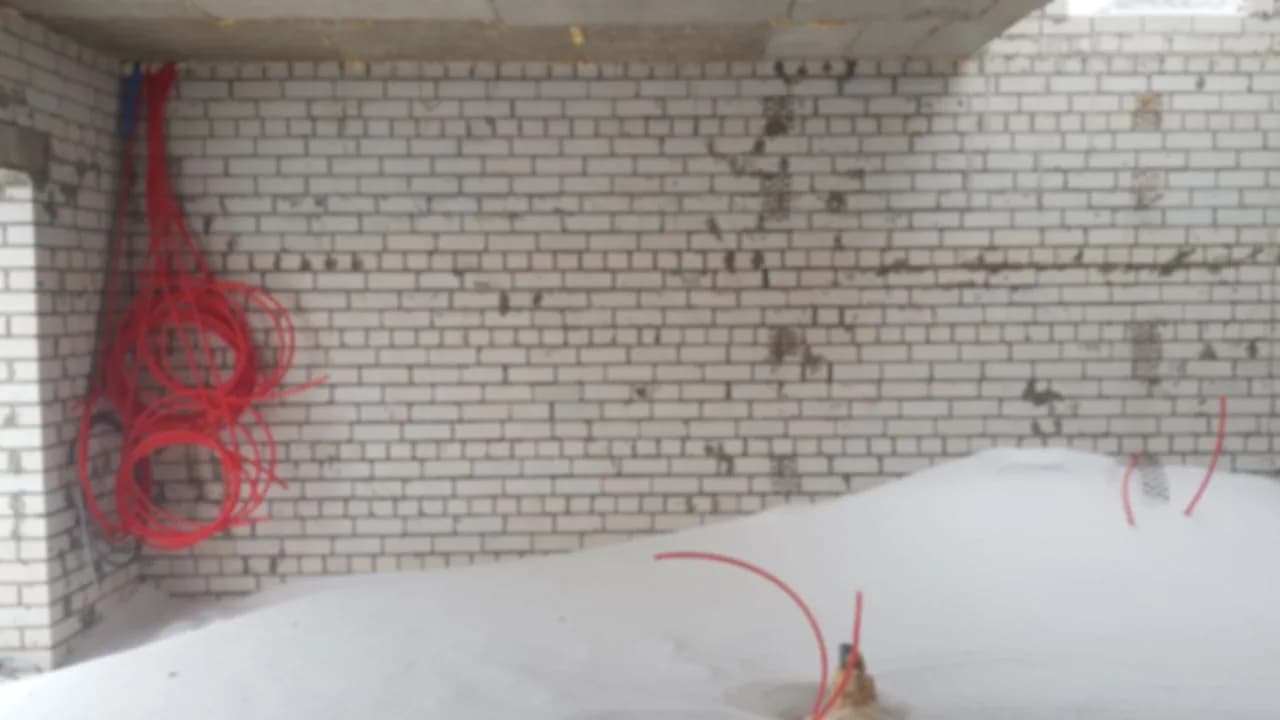

Осмотр открытых конструкций

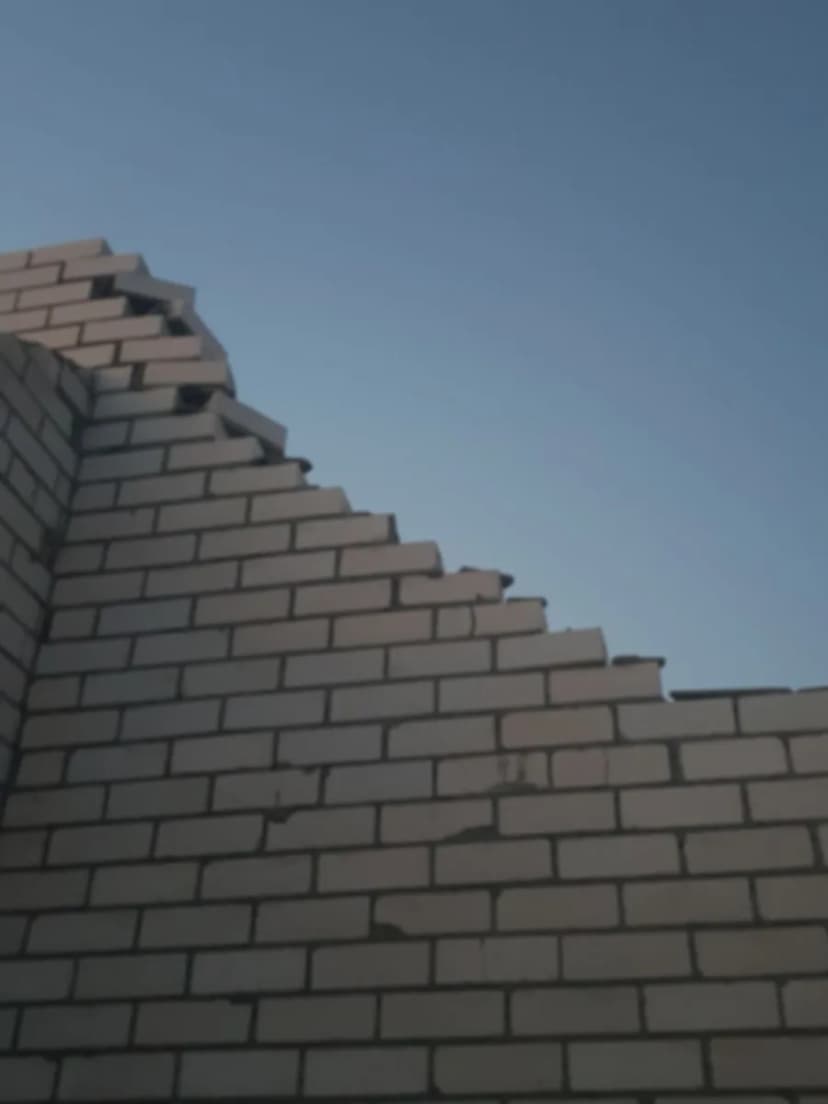

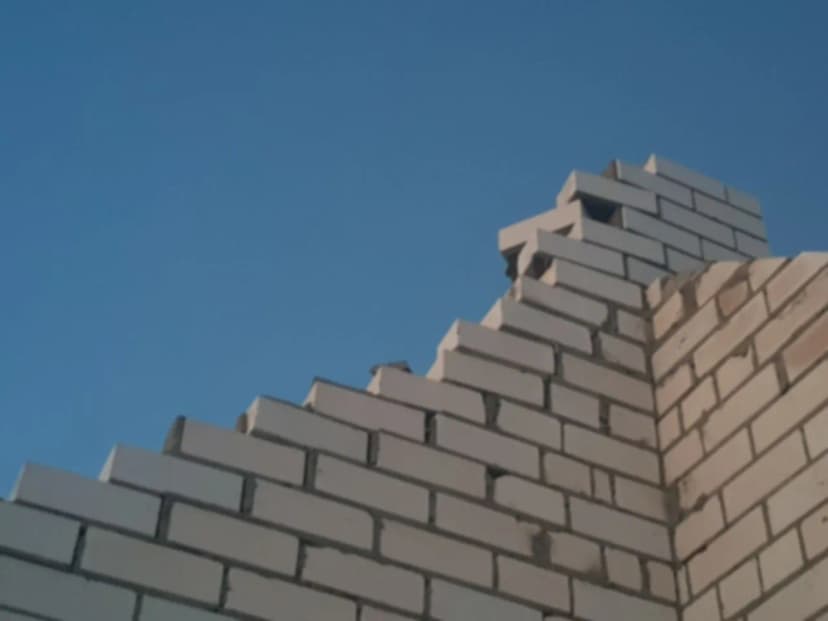

Проверили цоколь, кладку стен, фронтоны и доступные монолитные участки. На дату выезда в осмотренных частях не обнаружили трещин, пустот и раковин; этот положительный результат также вошёл в заключение.
Расчёт стены и перечень испытаний
Для наружной стены выполнили расчёт тепловлажностного режима. Отдельно сформировали перечень инженерных проверок перед продолжением стройки: опрессовку труб тёплого пола, проверку скважины и при необходимости канализации.
Что обнаружил эксперт
01
Фактическая планировка отличается от проекта
Изменены геометрия и площади ряда помещений. Предусмотренная проектом бетонная лестница отсутствует, а выводы воды и канализации перенесены.
02
Наружная стена не обеспечивает требуемую теплозащиту
Расчёт показал недостаточную тепловую и влажностную защиту. В принятой конструкции возможно образование конденсата.
03
Инженерные системы требуют испытаний
До продолжения работ необходимо опрессовать трубы тёплого пола и проверить работоспособность скважины. При необходимости отдельно проверяется канализация.
04
Критических видимых повреждений части конструкций не найдено
На момент осмотра в цоколе и стенах не обнаружено трещин, а в доступных монолитных участках не выявлено пустот и раковин. Этот вывод также зафиксирован в заключении.
Как связаны обнаруженные дефекты и вывод
В этом исследовании важно было не смешивать разные типы выводов. Расхождения планировки подтверждались обмерами и сравнением с документами. Состояние наружной стены оценивалось расчётом, который показал недостаточную теплозащиту и риск образования конденсата. Работоспособность инженерных систем, напротив, оставлена для отдельных испытаний.
Отсутствие видимых трещин и дефектов в доступных элементах не означает автоматического признания всего дома соответствующим проекту. Этот вывод ограничен конструкциями, которые можно было осмотреть на момент выезда. Именно поэтому в заключении одновременно зафиксированы участки без видимых повреждений и конкретные отклонения, требующие решения.
Стоимость 5 008 930 рублей отражает фактически выполненный объём работ без НДС. Это не стоимость устранения дефектов и не оценка завершённого дома. Такой показатель помогает отделить уже созданный результат от невыполненных либо изменённых относительно проекта работ.
Фото с обследования
Публикуем только обезличенные копии: изображения пересохранены без метаданных, участки, по которым можно определить заказчика или точный адрес, размыты.
Что вошло в заключение
- таблица расхождений между проектными решениями и фактическим состоянием дома
- результаты обмеров и осмотра доступных конструкций
- расчёт тепловлажностного режима наружной стены
- перечень испытаний инженерных систем перед продолжением работ
- расчёт стоимости фактически выполненного объёма без учёта НДС
Как использовать результат
- зафиксировать состояние незавершённого объекта до смены подрядчика или возобновления стройки
- составить технически обоснованный перечень исправлений и обязательных испытаний
- сопоставить фактически выполненный объём с договором и произведённой оплатой
Что потребовалось для работы
- • договор и планировочные решения дома
- • доступ к незавершённым конструкциям
- • фактические обмеры помещений и элементов
- • фотофиксация состояния объекта
Результат
- стоимость фактически выполненного объёма работ определена без учёта НДС
- перечислены конкретные расхождения между домом и проектом
- выполнен расчёт тепловлажностного режима наружной стены
- сформулированы обязательные проверки перед безопасным продолжением строительства
Стоимость фактически выполненных работ
5 008 930 ₽
Сумма определена экспертом без учёта НДС; это стоимость выполненного объёма, а не смета ремонта.
Нужно проверить качество строительных работ?
Пришлите фотографии, договор и краткое описание ситуации. Специалист уточнит объём обследования, какие измерения проводить и какой документ подойдёт для вашей задачи.
Обсудить задачуПохожие кейсы
Барнаул: соседи вырыли котлован - у многоквартирного дома треснул забор
Котлован глубиной 5 м в 3 м от забора. Карта трещин до 10 мм, сдвиг столба 6 мм, причина - смещение грунта к котловану. Восстановление - 314 112 ₽, основание для претензии застройщику.
Барнаул: грибок в квартире новостройки - УК винила залив, экспертиза нашла причину в вентиляции
УК в акте указала залив через лоджию соседей. Эксперт проверил все очаги, вентканалы и узлы по проекту дома: причина - нерабочая вентиляция, ремонт - обязанность УК.
Дефекты кровли дома в Фирсово: грибок, зазоры в утеплителе и смета ремонта
На деревянных элементах, пароизоляции и утеплителе обнаружено биопоражение. Эксперт установил причины дефектов и рассчитал ремонт на 484 998 руб.
Плиточные работы в квартире: перепады до 8 мм и ремонт на 96 941 руб.
Проверка кухни и санузла в Барнауле. Измерены неровности стен и пола, уступы между плитками, зафиксированы сколы, трещины и неодинаковые швы.
Трещины фундамента и стен дома: ремонт признан возможным, смета 144 175 руб.
Обследование одноэтажного дома в Барнауле. Зафиксированы трещины конструкций, недостаточная вентиляция кровли и необходимость усиления стропил.
Фирсово: дефекты фундамента, стен и кровли на 4 027 430 руб.
Зафиксированы слабая отмостка, трещины стен, влажная древесина стропил, недостаточные крепления и неработающая гидроизоляция кровли.
Строительная экспертиза дефектов здания: трещины, стяжка, кладка и стоимость устранения
В здании появились трещины стен и стяжки, дефекты кладки и отделки. НЭА провела строительно-техническую экспертизу: зафиксировала дефекты, установила причины и рассчитала стоимость устранения.
Экспертиза качества ремонта: оценка недостатков отделочных работ и стоимости их устранения
Заказчик остался недоволен качеством выполненного ремонта. НЭА провела экспертизу: зафиксировала недостатки отделочных работ, сопоставила их с нормативами и определила стоимость устранения.
